SciELO - Scientific Electronic Library Online


vol.41 número163Nuevos patrones espaciales en las derramas de empleo en la zona metropolitana de la Ciudad de MéxicoInversión extranjera directa y desarrollo en América Latina índice de autoresíndice de materiabúsqueda de artículos
Home Pagelista alfabética de revistas

Servicios Personalizados

Revista

Articulo

Indicadores

Links relacionados

  • No hay artículos similaresSimilares en SciELO

Compartir


Problemas del desarrollo

versión impresa ISSN 0301-7036

Prob. Des vol.41 no.163 Ciudad de México oct./dic. 2010



Artículos



Contratos de servicios múltiples en Pemex: eficacia, eficiencia y rentabilidad



墨西哥国家石油公司的多服务合同:效益,效率和盈利能力



Víctor Rodríguez Padilla*



* Profesor del Departamento de Sistemas Energéticos, División de Ingeniería Eléctrica, Posgrado de la Facultad de Ingeniería, UNAM, Correo electrónico: energia123@hotmail.com



Fecha de recepción: 22 de junio de 2010
Fecha de aceptación: 25 de septiembre de 2010.



Resumen

Este artículo analiza el desempeño de los Contratos de Servicios Múltiples (CSM) en términos de eficacia, eficiencia y rentabilidad para Pemex Exploración y Producción. Los resultados indican fuertes contrastes. Han conseguido atraer capacidades técnicas y financieras del sector privado, sin embargo, el volumen incremental de gas entregado por los contratistas ha quedado muy por debajo de las metas anuales, el costo de producción supera el precio del gas importado y, en seis de nueve contratos, el organismo público pierde dinero después de impuestos. Algunos objetivos secundarios se han cumplido plenamente, pero otros de manera parcial o escasa.

Palabras clave: Petróleo, gas natural, Contratos de Servicios Múltiples, Pemex, inversión.



Abstract

This article analyzes the performance of the MSCs in terms of efficacy, efficiency and profitability for Pemex Exploration and Production. The results indicate sharp contrasts. They have been able to attract technical and financial capacities from the private sector, but the incremental volume of gas delivered by the contractors has stayed well below the annual targets, the cost of production has surpassed the price of imported gas and, in six of the new contracts, the State corporation made after-tax losses. Some secondary goals have been fully accomplished, while others have been partly or scarcely achieved.

Key words: oil, natural gas, Multiple Service Contracts, Pemex, investment.



Résumé

Cet article analyse les performances des CSM en matière d'efficacité, d'efficience et de rentabilité pour le secteur exploration et production de Pemex. Les résultats indiquent de forts contrastes. Ils sont parvenus à attirer des ressources techniques et financières du secteur privé, cependant l'accroissement du volume de gaz livré par les sous-traitants est resté très en-dessous des objectifs annuels, le cout de production dépasse le prix du gaz importé et, pour six des neufs contrats passés, l'organisme public perd de l'argent suite à des impôts. Certains objectifs secondaires ont été totalement atteints, mais d'autres l'ont été partiellement ou dans une faible mesure.

Mots clés : pétrole, gaz naturel, contrats de services multiples, Pemex, investissement.



Resumo

Este artigo analisa o desempenho dos Contratos de Serviços Múltiplos (CSM), em termos de eficácia, eficiência e rentabilidade para a Pemex Exploração e Produção. Os resultados indicam fortes contrastes. Conseguiram atrair recursos técnicos e financeiros do setor privado, no entanto, o volume incremental de gás entregue pelos contratistas ficou muito aquém das metas anuais, o custo de produção foi superior ao preço do gás importado, e em seis dos nove contratos , o público perdeu dinheiro depois de impostos. Alguns objetivos secundários foram integralmente cumpridos, mas outros, foram cobertos de modo parcial ou limitado.

Palavras-chave: petróleo, gás natural, Contratos de Serviços Múltiplos, Pemex, investimento.



综述

本文分析了CSM对国家石油公司勘探和生产部门,在效果,效率和盈利能力方面的作用。结果表明强烈的反差。成功地吸引了私营部门的技术和财政, 然而,由承办商提供的天然气远远低于年度目标,生产成本超过了进口天然气的价格,并在9项合同中的6项合同,国营企业的税后损失很明显。 一些次要的(附属)目标已经全面实现,其他目标只实现一部分。

关键词:石油,天然气,多服务合同,墨西哥国家石油公司和投资



Introducción

Los Contratos de Servicios Múltiples (CSM) son una modalidad de contratación utilizada por Pemex Exploración y Producción (PEP) desde 2004. Su finalidad es incrementar las reservas y la producción de gas natural no asociado. No son contratos de servicios puros.1 Forman parte de la familia de contratos de servicios operativos (operating services contracts) aparecidos hacia finales de la década de los años ochenta en países con fuertes restricciones a la inversión privada, pero con gobiernos que por razones diversas decidieron aprovechar el capital y experiencia de las compañías petroleras internacionales. La disminución del nacionalismo, el avance del pragmatismo y el regreso de las compañías a los grandes países productores, fueron considerados en su momento elementos de un nuevo orden petrolero internacional basado en la cooperación más que en la confrontación (Bourgeois y Rodríguez-Padilla, 1992). Esa familia de contratos novedosos ha sido utilizada bajo diversos matices en Argelia, Kuwait, Irán, Irak y Venezuela (Rodríguez, 2004).

El objetivo de este artículo es evaluar el desempeño económico de los CSM en términos de eficacia, eficiencia y rentabilidad. Dicha evaluación no pretende ser exhaustiva, se limita a ciertos aspectos puntuales que pueden ser tratados con la información más completa y veraz disponible, a saber, aquélla suministrada directamente por Pemex a los órganos de fiscalización del Congreso de la Unión en respuesta a preguntas específicas sobre los objetivos de dichos contratos y sus resultados concretos entre 2004 y 2007. La dimensión jurídica, que ha dado origen a un álgido debate nacional y demandas en tribunales civiles y administrativos, no es tratada en esta investigación. El documento se organiza en cuatro partes: en la primera se analiza el origen, la justificación y los beneficios esperados de los CSM, así como sus características esenciales y el seguimiento y evaluación por parte de PEP. En la segunda parte se analiza la eficacia operativa, la eficiencia económica y la rentabilidad. En la tercera se analizan los compromisos en materia de entrenamiento, apoyo a la comunidad y contenido nacional. En la cuarta y última parte se contrasta el desempeño de los CSM con respecto a los objetivos que se planteó PEP inicialmente.



1. Origen y características de los CSM

1.1. Origen, justificación y beneficios esperados

A finales de 2001 Pemex solicitó ayuda de compañías petroleras internacionales (CPI) para incrementar las reservas y la producción de gas natural y evitar su creciente importación. La cuenca de Burgos, la principal cuenca gasífera del país, productora de gas no asociado, sería la primera en abrirse a la inversión privada mediante la licitación de ocho áreas. Las compañías participarían a través de una modalidad contractual inédita denominada CSM, de la cual ya se tenía un primer boceto que PEP afinaría con retroalimentación de las compañías interesadas. La meta era alcanzar una plataforma de producción de 1,000 millones de pies cúbicos diarios (MMpcd) y mantenerla durante seis años a partir de 2007.

A mediados de junio de 2002 se realizó una segunda conferencia internacional en la que Pemex dio a conocer el contrato genérico y reiteró su intención de aumentar la producción de gas no asociado para disminuir el déficit comercial de gas natural en el corto plazo y eliminarlo en el mediano plazo. También planteó la intención de exportar para contribuir a la seguridad energética de América del Norte (Muñoz Leos, 2002). En agosto y diciembre se publicaron nuevas versiones del contrato que tomaron en cuenta recomendaciones para disminuir el riesgo, elevar la rentabilidad y hacer más atractiva la inversión.

Durante la primera ronda (julio de 2003) se licitaron siete bloques, todos ellos con reservas probadas y producción, utilizando la quinta versión del contrato genérico. PEP asignó cinco bloques (Reynosa Monterrey, Misión, Cuervito, Fronterizo y Olmos) y dos quedaron desiertos (Ricos y Corindón-Pandura). Durante la segunda ronda (20042005) se licitaron los bloques Pandura-Anáhuac, Pirineo y Monclova. Este último se adjudicó a un consorcio mexicano-estadounidense,2 pero no se pudo firmar por causas ajenas al organismo público.

A mediados de 2005 Pemex suspendió el programa de licitación, para atender la recomendación de la Auditoría Superior de la Federación que había detectado imprecisiones jurídicas. A finales de ese año PEP consideró conveniente utilizar el término legal de Contratos de Obra Pública Financiada sobre la Base de Precios Unitarios (COPF), en lugar de CSM. En 2007 la administración de Felipe Calderón realizó una tercera ronda compuesta de tres bloques, de los cuales uno quedó desierto (Euro) y dos se asignaron (Nejo y, por segunda vez, Monclova). La escasa competencia ha caracterizado a los procesos de licitación, en siete ocasiones Pemex aceptó la oferta del único concursante participante; para Fronterizo se presentaron dos propuestas pero una fue desechada por incumplimiento de las bases de licitación;3 sólo en un caso (Pandura-Anáhuac) Pemex pudo seleccionar entre dos ofertas económicas. El cuadro 1 presenta las características generales de los nueve CSM vigentes hasta finales de 2007.

Pemex justificó la estrategia de acelerar el aprovechamiento de los campos de gas no asociados mediante CSM con base en cuatro premisas (Ramírez Corso, 2001). Primero, la urgencia de expandir la producción de gas para hacer frente al rápido crecimiento de la demanda, pues de no actuar pronto las importaciones tendrían un alto costo para el país por ser más caro importar que producir; en efecto, la demanda pasaría de 4,500 a 6,700 MMpcd entre 2002 y 2006 y las importaciones alcanzarían alrededor de 2,000 MMpcd. Segundo, la escasez de capital para aumentar la producción y la total imposibilidad para obtenerlo a corto y mediano plazo debido a la astringencia del presupuesto público, el pesado régimen fiscal y los techos de endeudamiento ligados a las políticas macroeconómicas.

Tercero, la necesidad de tecnología sofisticada y experiencia externa para desarrollar de manera rentable la cuenca de Burgos, caracterizada geológicamente por pequeños yacimientos lenticulares de baja permeabilidad que exigen la perforación continua de pozos para mantener el nivel deseado de producción. Cuarto, la conveniencia de enviar una señal a los mercados sobre la continuidad de los cambios estructurales en el país.

El nuevo esquema contractual —distinto y complementario a los utilizados hasta entonces— fue diseñado para que el sector privado aportara capacidades operativas, tecnológicas y financieras adicionales a las de PEP. La idea central consistió en contratar un amplio paquete de servicios de desarrollo y explotación de yacimientos realizados por un solo contratista. El contrato contendría términos y condiciones para: i) alentar un desempeño más consistente con el interés de PEP (aumentar la producción); ii) permitir el repago del capital invertido a partir de los ingresos obtenidos por la venta de la producción; iii) imprimir celeridad al desarrollo de los yacimientos y, iv) reducir el costo de los servicios mediante un proceso de licitación altamente competido. El nuevo esquema también le permitiría a PEP: i) disminuir los costos administrativos al compactarse cientos de contratos en unos cuantos; ii) mejorar las condiciones de financiamiento; iii) conseguir un costo de suministro por debajo del precio de importación; iv) disminuir los costos de producción al incrementarse la eficiencia de las operaciones y, v) reducir el impacto de la deuda pública. A lo anterior se agregaría un flujo de efectivo positivo para el Estado, acceso a tecnologías de punta, explotación optimizada de yacimientos, creación de empleos y mayor demanda de insumos nacionales.



1.2. Características esenciales

Mediante un Contrato de Servicios Múltiples, PEP, encarga a una compañía petrolera, nacional o extranjera, la búsqueda y extracción de gas natural no asociado en un área donde el contratista es el único facultado para realizar esas actividades. Gas y condensados son entregados a PEP para su comercialización. El contrato comprende el ciclo completo de las actividades de exploración y producción y tiene una duración de entre 15 y 20 años. El contratista se desempeña como operador; aporta capital, tecnología, y personal; goza de libertad para subcontratar todo con excepción de la administración del proyecto. Además, debe realizar una serie de inversiones y trabajos obligatorios. Recibe incentivos para que explore y maximice la producción. El reembolso de inversiones, costos y gastos queda condicionado a que el proyecto genere ingresos pues la única fuente de ingresos es la venta de la producción. El monto que se paga mensualmente, sujeto a reglas y límites precisos, depende del volumen de trabajos realizados y de un catálogo de precios unitarios. El pago de los derechos de extracción de hidrocarburos queda a cargo de PEP;4 en cambio, el contratista sólo está sujeto al impuesto sobre la renta.

El contrato establece que no otorga ni constituye derecho alguno para explorar, explotar o producir hidrocarburos. La relación de jerarquía se establece al reconocer las partes que las actividades de exploración, explotación, elaboración y ventas de primera mano de gas constituyen actividades reservadas a la nación mexicana, de ahí que el contratista ejecutará los trabajos para beneficio de PEP, el cual ejercerá el control y supervisión permanente de las obras y tomará las decisiones fundamentales según lo requiera el contrato. Los últimos tres contratos precisan que el contratista actúa por cuenta y orden de PEP. El texto contractual señala que no otorga derecho alguno a favor del contratista sobre los yacimientos, las reservas e hidrocarburos del área de trabajo, que son propiedad exclusiva de PEP, al igual que los pozos y la infraestructura. El contrato excluye explícitamente la posibilidad de que el contratista reciba porcentajes en los hidrocarburos producidos, participe o reciba beneficios derivados de los resultados de la explotación y establece que los pagos serán en efectivo.



1.3. Seguimiento y evaluación

PEP no cuenta con un informe específico sobre el desempeño operativo de los CSM. Sus resultados se incluyen en la evaluación de la cuenca de Burgos junto con los proyectos Burgos Tradicional y Burgos Integral. A partir de 2006 aparece la primera información desagregada aunque de manera incompleta. De las cifras de 2007 se concluye un mayor seguimiento (cuadro 2), pero los indicadores utilizados resultan insuficientes, asistemáticos y no siempre cuantificados.5

PEP proporciona a los contratistas la Célula General del Contrato de Obra Pública donde se resume el Programa Anual de Trabajo (PAT) que debe autorizar el organismo. El formato no es homogéneo, cambia de contrato a contrato y según el año. Los mayores contrastes ocurren para Misión, Cuervito, Fronterizo y Nejo. Indicadores importantes no han sido reportados por los contratistas.6

En 2007 el Sistema Integral de Costos de PEP estaba en proceso de reestructuración y contaba con información incompleta. En consecuencia, no disponía de información de costos de exploración y explotación por cada campo de extracción de petróleo crudo y gas natural (ASF, 2008: 74). Por lo que toca al costo de descubrimiento no se elaboran reportes periódicos donde aparezca esa información, ya que es un indicador que no cuenta con una metodología y una periodicidad de cálculo definida y oficializada en PEP; esporádicamente se calcula cuando se requiere incluirlo en algún análisis o presentación. De igual modo, PEP no dispone de información para evaluar el beneficio bruto de cada uno de los contratos pues los indicadores se obtienen a nivel del activo integral. Cuenta con información fragmentada sobre la cantidad y composición del personal que emplean los contratistas pero desconoce el contenido nacional de los bienes y servicios que adquieren. De lo anterior se concluye un seguimiento y evaluación deficiente.



2. Eficacia, eficiencia y rentabilidad

2.1. Eficacia operativa

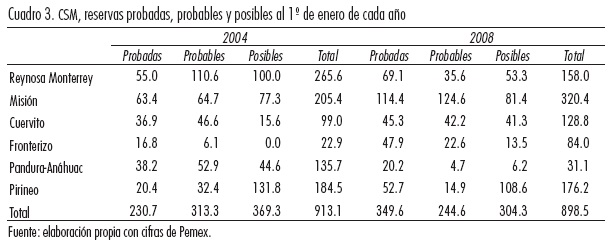

Para evaluar la efectividad de los CSM analizamos cuatro indicadores: la incorporación de reservas, la perforación y terminación de pozos, así como el volumen de producción entregado a PEP.

Los contratistas han desarrollando un esfuerzo exploratorio limitado; su atención se ha concentrado en el desarrollo de los yacimientos descubiertos por PEP. La excepción ha sido el bloque Olmos, donde el contratista ha perforado 3 pozos exploratorios.7 El aumento de 51% en las reservas probadas para los primeros seis contratos en el periodo 2004-2008 (cuadro 3), se explica por la disminución de las reservas probables y posibles, las cuales cayeron 21.9% y 17.6% respectivamente. En total las reservas 3P han decrecido 1.6%. Las diferencias entre bloques son notables. El bloque Misión, Cuervito y Fronterizo han registrado aumentos positivos en los tres tipos de reservas.

En 2006 los CSM consiguieron incorporar reservas 3P por 7.0 Gpc por pozo, en cambio el proyecto Burgos Integral operado por PEP incorporó casi cinco veces más (34.9 Gpc por pozo). Ese contraste traduce diferencias geológicas y experiencia en la cuenca. En 2007 la brecha se redujo un poco pero seguía siendo significativa: los CSM consiguieron incorporar 9.9 Gpc de reservas 3P mientras que el proyecto Integral Burgos logró tres veces más (31.5 Gpc). Ese último año el déficit entre lo planeado y lo obtenido alcanzó 78.9% para los CSM, en cambio para Burgos Tradicional sólo llegó a 19.9%, lo cual ya no se explica por diferencias geológicas pues los planes los define el propio contratista.

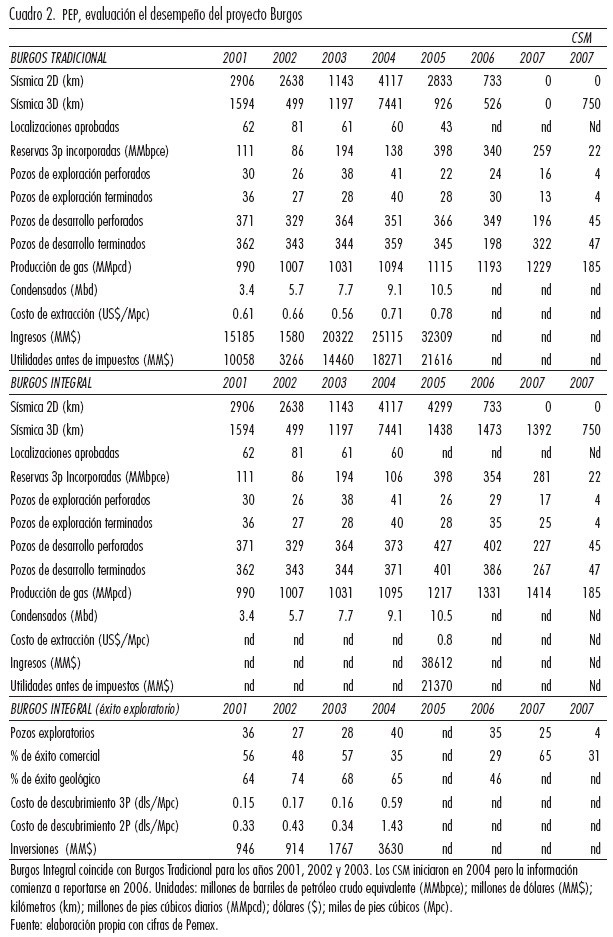

La perforación y la terminación de pozos han quedado por debajo de lo establecido por los programas anuales de trabajo. Considerando la totalidad de los bloques, en el periodo 2004-2007 se programó la perforación de 228 pozos pero sólo se realizaron 183, lo cual arroja un déficit de 19.7%. Por lo que toca a la terminación de pozos, la diferencia fue de 18.3%, ya que se programaron 240 terminaciones y sólo se realizaron 196. Todos los contratistas han incurrido en incumplimientos en ambos indicadores, sin embargo, los bloques Olmos, Pandura-Anáhuac y Pirineo observan los déficits más profundos y sistemáticos. El bloque Misión es el de mejor desempeño, con déficits en el año de arranque, pero superávits en años subsecuentes, particularmente importantes en 2007.

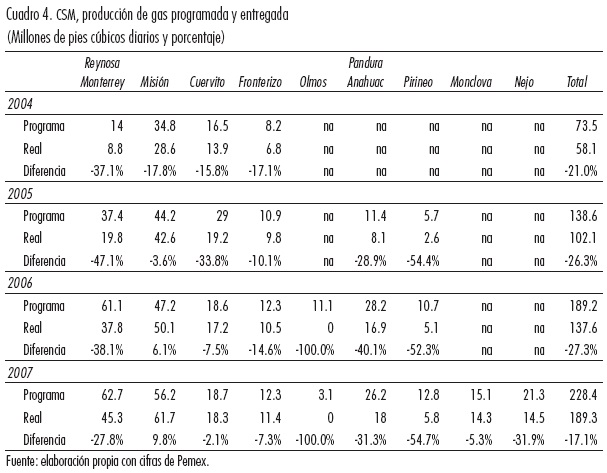

La introducción de los CSM significó una caída inmediata de 34.1% en la producción de las áreas que operan bajo ese esquema; el volumen extraído pasó de 88.4 a 58.3 MMpcd entre 2003 y 2004. En los años siguientes se revirtió la tendencia pero sin alcanzar las metas que justificaron la aprobación de la nueva modalidad contractual. Luego de tres rondas de licitaciones los CSM produjeron 189.3 MMpcd en 2007, lo cual significa 18.9% de la meta original de obtener 1000 MMpcd a partir de ese año.8 Del gas producido en 2007, el 50.3% provino de los pozos que habían sido perforados por PEP antes de los CSM y, el restante 49.7%, de los nuevos pozos perforados por los contratistas. Las metas de producción plasmadas en los programas anuales de trabajo no se han cumplido en ninguno de los años del periodo 2004-2007 (cuadro 4); los déficits van de 17.1% a 27.3%. En 2007 la situación mejoró pero la producción también quedó por debajo de lo planeado. Todos los bloques presentan déficits, con excepción de Misión que observa superávit en 2006 y 2007. Las brechas más importantes (entre 50 y 100%) las registran Olmos, Pandura-Anáhuac y Pirineo. Los programas de producción de condensados tampoco se han cumplido.



2.2. Eficiencia económica

Para evaluar la eficiencia económica de los CSM en esta sección analizamos, primero, el cumplimiento de dos cláusulas contractuales destinadas a proteger la economía de PEP y, segundo, el costo del gas que los contratistas le entregan al organismo público.

Cuando se trata de obras nuevas el contrato establece que el reembolso de costos operativos y de capital está sujeto a un límite de pago mensual (LPM). En la práctica esa regla no siempre se ha cumplido. Cinco contratos han tenido pagos superiores a ese límite, especialmente en los casos de Pandura-Anáhuac y Pirineo; el exceso va de los 38 mil dólares hasta casi 2 millones de dólares y ha llegado a representar 405% con respecto a ese límite. Las reglas de cálculo tampoco se han cumplido estrictamente. Para Reynosa Monterrey, Misión, Cuervito, Fronterizo y Olmos el contrato establece un procedimiento de ajuste del LPM cuando la cantidad mínima de gas acumulado no cumple las expectativas de PEP. Dicha expectativa era recibir 1000 MMpcd en 2007, sin embargo, la forma de calcular el LPM no se modificó a pesar de que PEP sólo recibió 189.5 MMpcd.

En ocho de nueve contratos el pago al contratista ha provenido de los recursos generados por la venta de la producción. En el caso de Olmos, PEP ha pagado 15.7 millones de dólares sin que el área contractual haya generado algún ingreso, pues no ha logrado producir hidrocarburos.

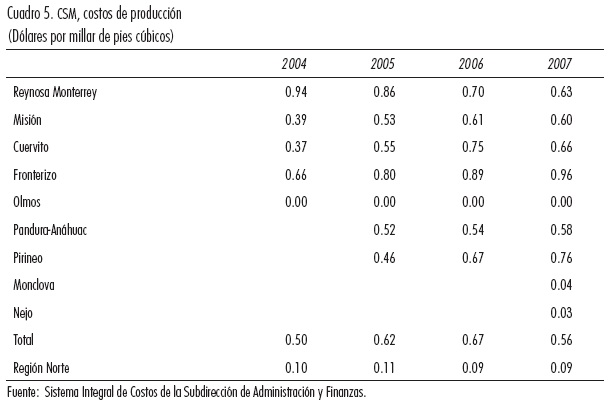

Los costos promedio de producción en los CSM son cuatro veces más grandes que los costos promedios observados de la Región Norte (ASF, 2008: 72). Esa brecha podría explicarse por diferencias en estructura de costos, etapa de inversión y la riqueza geológica.

Monclova y Nej o reportaron costos muy similares a los costos regionales por estar en su primer año de operación y con un programa de inversión aún incipiente (cuadro 5) .9

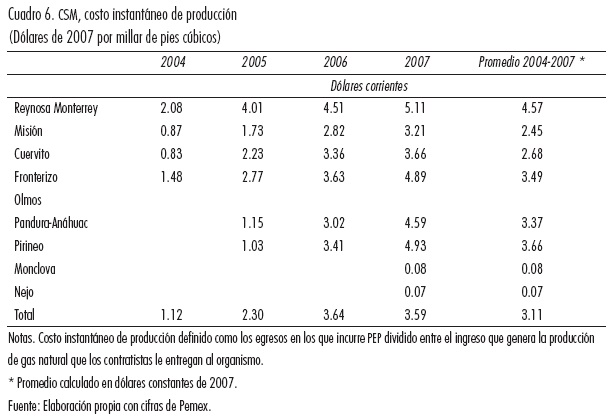

El costo instantáneo de producción,10 definido como el egreso anual en el que incurre por PEP entre la producción de gas que recibió del contratista, se triplicó en sólo tres años al pasar de 1.12 dólares en 2004 a 3.59 dólares en 2007 (cuadro 6).11 Ese aumento se explica por las inversiones realizadas y, en menor medida, por el proceso inflacionario que generó la subida de los precios del petróleo en el mercado internacional;12 en 2007 superó en 39% al costo promedio de importación (2.58 dólares); en el periodo 20042007 promedió 3.11 dólares, lo cual rebasó el límite establecido para la deducción de costos permitido por el régimen fiscal petrolero (2.70 dólares).



2.3. Rentabilidad

Para evaluar el atractivo económico para PEP de la ejecución de los CSM en este apartado analizamos el excedente de operación y el margen de beneficios antes y después de impuesto.

Los ingresos totales acumulados durante el periodo 2004-2007 alcanzan 1,101 millones de dólares constantes de 2007, lo cual permitió obtener un excedente de operación de 547 millones de dólares antes de impuestos que representa 50.3% de los ingresos (cuadro 7).

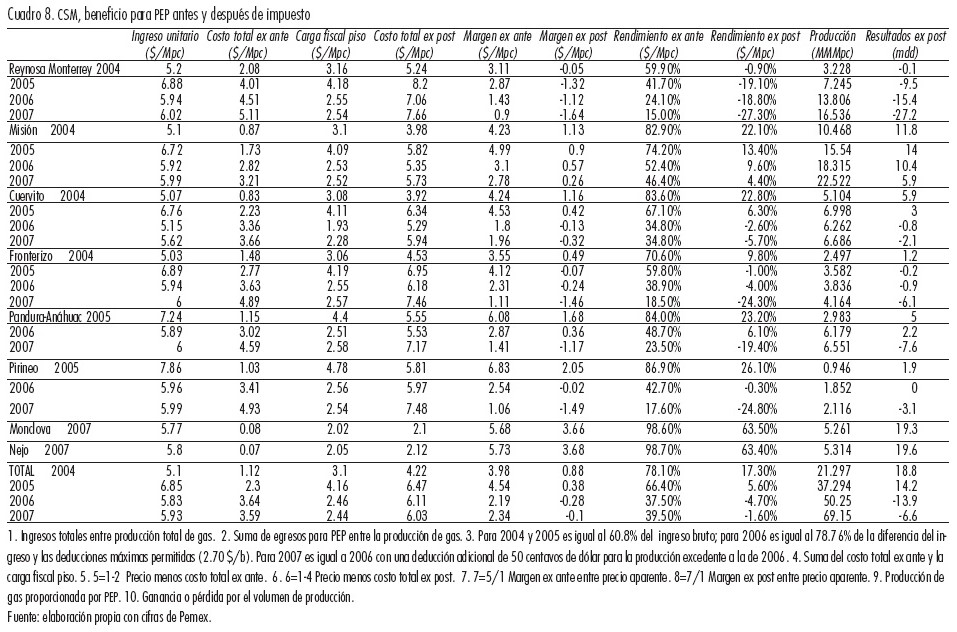

El margen de beneficio para PEP antes de impuestos ha sido positivo en ocho de los nueve contratos en el periodo 2004-2007. En el caso de Olmos el organismo registró una pérdida neta de casi 14.6 millones de dólares. Cabe destacar que la dinámica de los ingresos y los egresos ha sido distinta: los primeros crecieron a un ritmo promedio anual de 51.1%, en cambio, los segundos lo hicieron a más del doble (112.0%), en consecuencia, el margen de Pemex se ha reducido. Para el conjunto de bloques los egresos absorben la mitad de los ingresos, pero en el caso de Reynosa Monterrey llegan a representar 73.2%. En el extremo opuesto se encuentra Misión donde PEP obtuvo un margen de beneficio superior al 60%.13

Aunque el margen ex ante para PEP ha sido siempre positivo (cuadro 8), el margen ex post ha sido negativo durante los últimos años.14 La pérdida total después de impuestos fue de 13.9 millones de dólares en 2006 y de 6.6 millones de dólares en 2007. Reynosa Monterrey es el contrato con mayores pérdidas para el organismo público después de impuestos. Durante los cuatro años del periodo ha tenido pérdidas, que acumulan más 42 millones de dólares de 2007. En cambio, Misión es el contrato que representa las mayores ganancias para PEP después de impuestos (más de 40 millones de dólares de 2007) y la posibilidad de compensar las pérdidas de los otros contratos aunque no completamente. Fronterizo ha generado pérdidas desde 2005 y Cuervito en 2006 y 2007. Ese último año Pandura-Anáhuac y Pirineo representaron pérdidas, en cambio Monclova y Nejo reportaron ganancias en virtud de un reembolso de inversiones poco significativo, al ser el primer año de actividades en ambos bloques. Así, algunos contratos compensan las pérdidas en otros, en una situación similar a la de subsidios cruzados que, de cualquier manera, resultan insuficientes y derivan en pérdida neta después de impuestos para PEP.



3. Programas de entrenamiento, apoyo a la comunidad y contenido nacional

Los CSM prevén programas anuales de entrenamiento en tecnología de punta a cargo del contratista.15 En los PAT aparecen de manera esporádica y su grado de cumplimiento es deficiente (cuadro 9). Algunas veces se reportan gastos en entrenamiento de personal no previstos; en otros casos no se indican los montos asociados. PEP desconoce si el monto de dichos programas está bien calculado y si la asignación para cada uno de los programas fue correcta; además, distan de ser entrenamiento en tecnología de punta.16

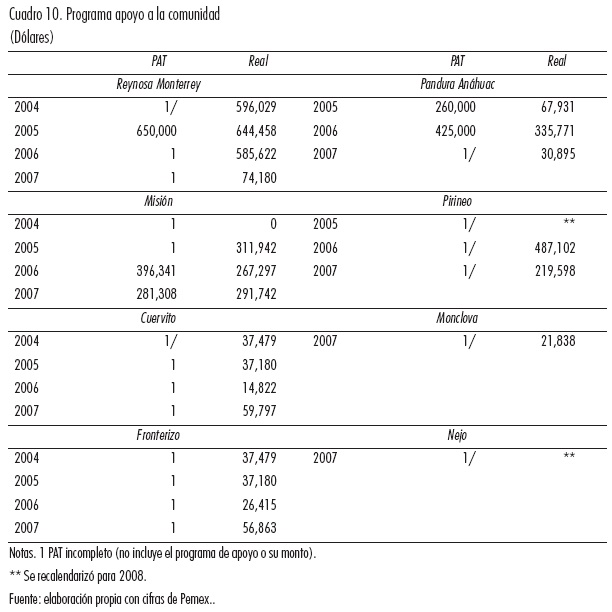

Los CSM prevén programas anuales de apoyo a la comunidad que se deben incluir en el PAT.17 En la práctica rara vez se ha cumplido esa disposición. En otras ocasiones se incumple lo programado (cuadro 10). Los programas se han enfocado a mejorar las condiciones de escuelas, centros de salud, unidades de deportivas, parques públicos entre otras instalaciones.18 Sin embargo, Pemex no desglosa el monto destinado a cada una de las acciones emprendidas y no se puede saber si hay sobrefacturación.

La cláusula contractual en materia de contenido nacional establece que el contratista deberá dar preferencia a profesionales, trabajadores y demás empleados que sean de nacionalidad mexicana, cuando éstos cuenten con las calificaciones y experiencia requeridas para las obras. PEP tiene la obligación de verificar que esa cláusula se cumpla, pero en la práctica desconoce el número de efectivos que laboran en cada área de trabajo, su nacionalidad y competencias.

Los CSM establecen que el contratista dará preferencia tanto a la adquisición de bienes de origen mexicano, como a la contratación de servicios prestados por empresas mexicanas, bien sean privadas o estatales, siempre y cuando tales bienes y servicios se encuentren en igualdad de condiciones en cuanto a precio, calidad, tiempo de entrega y demás condiciones relevantes a la subcontratación. En la práctica, PEP desconoce el contenido nacional de los bienes y servicios adquiridos en cada uno de los bloques en el periodo 2003-2007.



4. Desempeño con respecto a los objetivos iniciales

Hemos señalado que PEP adoptó los CSM con el objetivo central de elevar la producción para sustituir con gas nacional barato las costosas y crecientes importaciones. En ese terreno los resultados han sido poco favorables: la producción ha estado muy por debajo de las metas y el costo de producción ha superado el de importación. El esfuerzo exploratorio ha sido débil y las reservas extraídas no han sido repuestas. Entre los objetivos secundarios algunos se han cumplido satisfactoriamente, pero otros sólo de manera moderada o escasa. En algunos casos la información disponible no permite expresar una opinión sólidamente documentada del grado de cumplimiento de las metas (cuadro 11):

a) Propiciar un desempeño del contratista más consistente con el resultado final que requería PEP no se cumplió. El organismo público creyó proponer un contrato con incentivos suficientes para que los contratistas se empeñaran en maximizar la producción, pero no fue así. Los contratistas han estado más interesados en realizar el mayor volumen de obras y servicios, aunque resulten redundantes o innecesarios, porque así obtienen una ganancia más importante. Ese problema se agregó a la lista de argumentos que justificaron la reforma energética de 2008.

b) Imprimir celeridad a la ejecución de los proyectos para incrementar la producción de gas no asociado no se cumplió porque la mayoría de los contratistas han incumplido los programas operativos anuales y las metas de producción.

c) Aportar capacidades operativas, tecnológicas y financieras de particulares se cumplió parcialmente, pues tres bloques quedaron desiertos.19

d) Incluir un sistema de financiamiento aportado por el contratista, ampliar las fuentes de financiamiento de PEP y pagar al contratista con los ingresos obtenidos por la venta de la producción se cumplieron, excepto en Olmos.

e) Ampliar con economía, eficacia y eficiencia la disponibilidad de recursos de inversión de PEP se ha cumplido parcialmente; varios bloques quedaron desiertos y no se concretaron las inversiones esperadas. Por lo que toca a las condiciones de financiamiento de los proyectos de PEP no se tiene información suficiente para concluir que éstas mejoraron.

f) Reducir el impacto de la deuda pública se cumplió pues los CSM se estructuraron como Proyectos de Infraestructura Diferidos en el Registro del Gasto (Pidiregas). Obtener un flujo de efectivo positivo para el Estado se cumplió, pero PEP registra pérdidas después de impuestos.

g) Ampliar con economía, eficacia y eficiencia las capacidades de ejecución de PEP no se cumplió, en primer lugar porque capacidad de ejecución no es sinónimo de capacidad de contratar; aunque las firmas privadas actúen por cuenta y obra del organismo, las capacidades operativas, tecnológicas y financieras son estrictamente de los contratistas. En segundo lugar porque algunas licitaciones quedaron desiertas.

h) Maximizar el valor económico para PEP no se cumplió, pues los gastos crecieron más rápido que los ingresos al no cumplirse las metas de producción.

i) Propiciar condiciones competitivas para el Estado a través de una participación amplia de licitantes, no se cumplió porque sólo se presentaron uno o dos licitantes por bloque y algunas licitaciones quedaron desiertas.

j) Obtener menores costos de transacción por la administración de contratos se cumplió, pues cuesta menos administrar un contrato que muchos.

k) Obtener menores costos de suministro del gas respecto al costo de importación. Se logró parcialmente, pues tomando en cuenta el régimen fiscal, PEP pierde por cada pie cúbico entregado por los CSM. Obtener ahorros potenciales en los costos de producción no se cumplió, pues dichos costos aumentaron. Obsérvese que con o sin deriva de costos los ahorros potenciales han sido absorbidos por los contratistas porque el rembolso de inversiones y gastos se realiza con base en los precios unitarios de las obras y servicios.20

l) No contamos con información suficiente para saber si aumentó la creación de empleos y la demanda de insumos nacionales, por arriba de lo que hubiera conseguido PEP con sus propios medios y no mediante CSM. No hay evidencias de que los contratistas adquieran más insumos nacionales; la lógica indica lo contrario pues las firmas extranjeras tienden a contratar a las empresas de su propia nacionalidad.

m) Aumentar los conocimientos y solvencia técnica de PEP no se ha cumplido porque los programas de formación del personal no han sido en tecnologías de punta. No se cuenta con información suficiente para saber si los contratistas están utilizando tecnología de punta en las operaciones cotidianas.

n) Optimizar el desarrollo y la explotación de los yacimientos no se cumplió porque la función objetivo de los contratistas han sido maximizar la cantidad de obras y servicios.

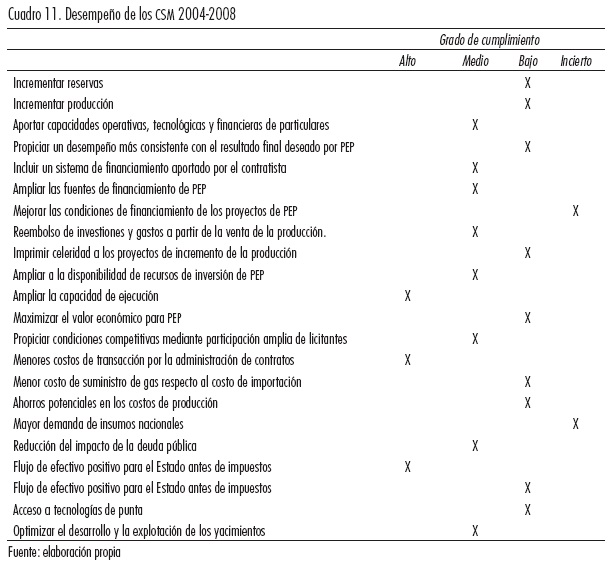

Como se observa, de la larga lista de objetivos que se propuso PEP pocos se han logrado y no hay evidencias de que en el futuro será diferente debido al esquema de incentivos contenido en el contrato.



Conclusión

Pemex puso en marcha los CSM con el objetivo de ampliar con economía, eficacia y eficiencia las fuentes de financiamiento y las capacidades de ejecución de PEP en materia de gas no asociado, al mismo tiempo, para maximizar el valor económico para el organismo, obtener un menor costo de suministro de gas respecto al costo de importación y ahorros potenciales en el costo de producción. Supuso que la contratación de servicios de manera integral daría mejores resultados que el método tradicional de contratar de manera aislada cada servicio. Los resultados han sido desiguales.

El desempeño económico de los CSM ha sido poco favorable en términos de eficacia, eficiencia y rentabilidad para PEP. El organismo supuso que el gas producido mediante CSM sería más barato que el producido mediante otras modalidades contractuales e incluso del gas importado del sur de Texas. Esa hipótesis no se cumplió. Tampoco se cumplió la tesis de un rápido y vigoroso aumento de la producción gracias a esos contratos; la meta original de alcanzar mil millones de pies cúbicos a partir de 2007 se ha cumplido en menos de 20%. En cinco de los nueve contratos vigentes PEP pierde dinero después de impuestos. En el plano de los objetivos secundarios se observan claro oscuros: algunos se han cumplido a plenitud pero otros sólo de manera parcial o escasa.

Más allá del diagnóstico y los pronósticos que soportaron la decisión de poner en marcha los CSM y de los pálidos resultados obtenidos, es claro que PEP ha ganado conocimientos y experiencia en el diseño, aplicación y supervisión de contratos de exploración y producción de uso corriente en la industria petrolera internacional, situación inédita desde hace varias décadas que prepara el camino para nuevas modalidades contractuales y un modelo de explotación petrolera distinto al monopolio público.



Bibliografía

Auditoría Superior de la Federación, Informe del Resultado de la Revisión y Fiscalización Superior de la Cuenta Pública 2007, Tomo VII, Volumen 3, Sector Energía, México DF, 623 p.         [ Links ]

Bourgeois, B. y V. Rodríguez Padilla, "Les nouveaux schémas d'association entre pays producteurs et pays consommateurs de pétrole", Le Pétrole et le Gas Arabes, XXIV (547), 1° enero, 1992, pp. 36-42.         [ Links ]

Muñoz Leos, Raúl, "The Pemex Gas Strategy", Official International Conference Mexico's Gas Sector, Mexico City, 20-21 June, 2002.         [ Links ]

Rodríguez Padilla V., "Petroleum and Nationalism", en Encyclopedia of Energy, New York, Academic Press, 2004.         [ Links ]

Ramírez Corzo, Luis, "Public Works Contracting Process on the basis of Unit Prices, Official International Conference Mexico's Gas Sector, Mexico City, 20-21 June, 2002.         [ Links ]

Petróleos Mexicanos, Base Institucional de Datos.         [ Links ]
